Andfjord Salmon – ESG:n hurma on kassien surma

Minulta jäi huomiotta maanantaina tullut Andfjordin uutistiedote.

Ensin oli info “post-smolt”-kalojen eli pidemmälle kasvatettujen kalanpoikasten myynnistä eteenpäin muille kasvatettavaksi. Ostaja on Eidsfjord Sjøfarm vuosien 2026 ja 2027 osalta, eli Andfjord toimii “välikasvattajana” ja Eidsfjord saa altaisiinsa suurempia kalanpoikasia ja myyntisykli nopeutuu. Holmøy Havbruk puolestaan käsittelee kalat ja myy kalanpoikaset. Ymmärtääkseni Eidsfjord Sjøfarm on osa Holmøy-konsernia.

Andfjord hyötyy altaiden poikasvaiheen ylitäytöstä rahallisesti ja kassavirtaa muulloinkin kuin aikuisvaiheen altaiden kalojen myynnistä. On tietenkin liikesalaisuuksien piirissä kummalle kauppa on kannattavampi.

Kahteen altaaseen laskettiin syksyn 2025 aikana n. 1,1 miljoonaa poikasta. “Post-smolt”-harvennus tehdään kahdesti, ja lopulta altaaseen jää n. 100 000 kalaa kasvamaan lopullisiin mittoihinsa.

Epämieluisampaa oli lukea uudesta 330 MNOK suunnatusta annista, joka siis vastaa noin 10% markkina-arvosta. Osa menee rakennustöiden nopeuttamiseen, kehittämistöihin ja osa vahingonkorvauksiin varautumiseen, liittyen edellisen urakoijan väitettyyn ylilaskutukseen ja huolimattomuuteen.

Presentaatiossa Andfjord alleviivaa koko sataman rakentamiseen käytetyn rahamäärän olevan oikeuskiistan kohteena aiemman 1000 MNOK lisäksi. Andfjord väittää edellisen urakoijan raportoineen väärin toteutusasteen, mikä johti lisätöihin ja siten lisäkustannuksiin. Altaiden välisissä tunneleissa on Andjordin mielestä mittavirheitä, mistä vaaditaan lisää 5 MNOK. Kokonaisvaade haasteessa on siten hulppeasti 1155 MNOK, jos oikein ynnäsin. Ei olla Olkiluoto kolmosen vaadesummissa, mutta kalankasvatuksen saralla todennäköisesti lajinsa suurin.

Kehittäminen liittyy ruokintaan ja altaiden siivoukseen. Andfjordin ilmoituksen mukaan roboteilla voidaan korvata 1 HTV per allas pelkästään siivoukseen liittyen. Pieni juttu nyt, mutta skaalan kasvaessa muutos kuulostaa järkevältä.

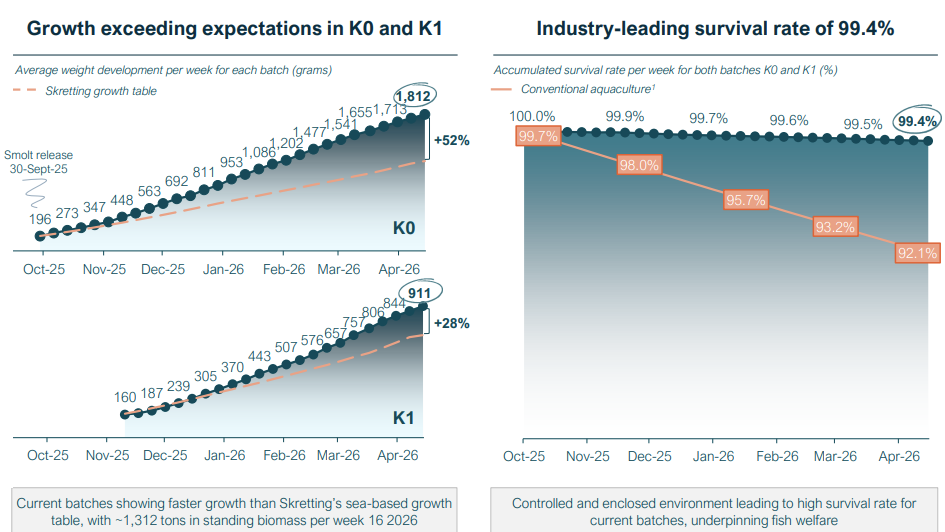

Osakekurssi ei notkahtanut antiuutisesta mihinkään, ja kalankasvatuksen biologisen puolen ylisuorittaminen on tähän varmasti syynä. Sekä kalojen kasvunopeus ja alhainen kuolleisuus ovat erinomaisella tasolla ja osoitus läpivirtaustekniikan tomivuudesta.

Ensimmäinen allas tyhjennetään kaloista nyt kerrotusti Q3:lla, eli kasvatussyklin kesto on aiemmin kommunikoidun (12-15 kk) alalaidassa tai sen alapuolella. Luultavasti ajankohta on elo-syyskuussa, jolloin syklin kesto olisi alle 12 kuukautta.

Mielenkiintoisen kaksijakoinen sijoituscase. Pitkällä tähtäimellä prosessi ja sen skaalaus muille saiteille (Andfjordin lisäaltaat, kapasiteetin tuplaus + Breivik ja Fiskenes täysin uusina) on lopulta ehkä vielä arvokkaampaa kuin nämä alkupään harjoitukset. Jos piisaa uskoa siihen, että norjalaisen rakentamisen laatu (tai tilaajan osaaminen, näkökulmakysymys) ei enää kompastele, on näkymä 2030-luvulle tuottoisa, näin näppituntumalla.
